На подготовку к отопительному сезону Улытауской области в этом году выделили 35 млрд тенге, 11 из них потрачены на модернизацию Жезказганской теплоэлектроцентрали, сообщает «Хабар 24».
На сегодня плановые работы выполнены на 99%. Тепловики готовы начать отопительный сезон 10 октября.
- Я живу в 9-м микрорайоне. 4 июля отключили горячую воду. Сказали, что на два месяца, а уже третий пошёл.
- Летом сначала не было полтора месяца, потом дали. Наверное, недели две была. Сейчас уже пятый день нет. То дадут, то нет.

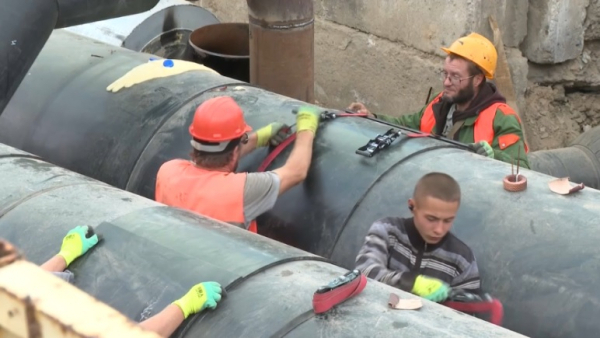

Перебои с подачей воды в Жезказгане были всё лето. Однако в этот раз они связаны не с авариями на линиях, как прежде, а с ремонтом. Обновление коснулось 22 километров тепловых сетей. Сейчас работы – на финишной прямой.
Улантай Усенов, заместитель акима Улытауской области:
- По тепловым сетям на сегодняшний день работы завершены на 99,5%. Остались два участка: по проспекту Алашахана и 11-я магистраль возле гидроцеха. До 1 октября объекты будут сданы.
Жезказганская теплоэлектроцентраль зимой запустит четыре котла. Их мощности, уверяют тепловики, достаточно, чтобы согреть весь город. В резерве, говорят, готовы ещё два котла.
Улантай Усенов, заместитель акима Улытауской области:
- Новый отопительный сезон ТЭЦ войдёт в полной готовности. Сформирован запас твёрдого и жидкого топлива. Уголь и мазут закуплены в необходимом объёме. Подписаны дополнительные соглашения на поставку мазута.
К слову, до сегодняшнего дня изношенность основного оборудования на ТЭЦ составляла 70%. Прошлой зимой это привело к ряду аварий и остановке одного из котлов. В этом году объём инвестиций, направленных на модернизацию предприятия, увеличили втрое. Однако эксперты считают, что этого мало. Сейчас ТЭЦ готовит заявку на участие в программе «Тариф в обмен на инвестиции».
Авторы: Райхан Тажибаева, Елдос Какенов, Нурбол Уздикбаев, Гулшахира Серекбаева.
